智慧园区运营,共筑绿色港城

董家口经济区国橡中心功能性新材料产业园项目电力配套工程加速推进

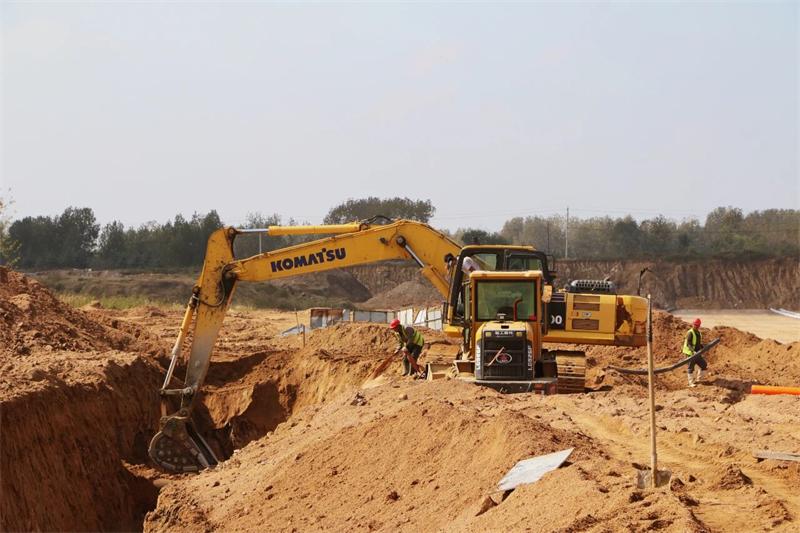

10月20日上午,董家口经济区国橡中心功能性新材料产业园项目电力配套工程施工现场一片繁忙。挖掘机、装载机协同作业,机械轰鸣声此起彼伏,施工人员正有序开展沟槽开挖、排管敷设等基础施工,各项工序紧张有序推进。


该电力配套工程是保障国橡中心功能性新材料产业园项目顺利投产运营的关键基础设施,由董家口发展集团承建,于9月12日正式开工。自开工以来,工程始终保持高效推进,目前已完成总工程量的25%,进展符合预期,预计今年12月全面完工。

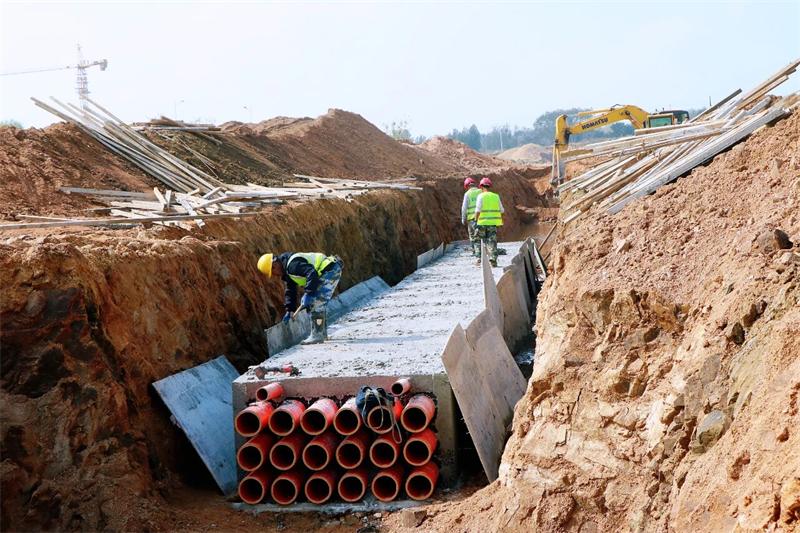

据了解,该电力配套工程总投资6278万元,建成后可为国橡中心功能性新材料产业园提供稳定可靠的110千伏电力供应,满足园区未来生产运营需求。在线路建设方面,工程将新建两回110千伏电源进线,其中一回引自220千伏董家站,路径长度5890米;另一回采用T接方式引自220千伏贡口站,路径长度4170米。为保障工程质量、实现资源高效利用,项目充分依托现有管廊资源,同时配套新建1620米电力排管、70米拖管及30米电缆沟,构建起完善的输电线路网络。

为确保工程高效推进、如期完工,董家口发展集团成立项目专班,科学调度、优化施工工序,采用“并联作业、多点开花”的施工策略。现场多项关键工序同步开展,如沟槽开挖、排管敷设与电力井施工等,最大限度压缩工期,为工程顺利推进提供有力保障。

此次电力配套工程的加速推进,对国橡中心功能性新材料产业园项目的建设与发展具有重要意义。作为山东省重大项目,国橡中心功能性新材料产业园项目计划总投资65亿元,将建设年产50万吨功能化新材料项目、年产1260万套高性能子午胎及70万套特种胎项目。目前,三个子项目正压茬推进,其中年产50万吨功能化新材料项目已于今年4月顺利取得施工许可证,其密炼车间正在进行基坑筏板施工,原材料车间已进入一层顶板施工阶段,其余子项目也在加快推进建设。

该电力配套工程建成后,将为国橡中心功能性新材料产业园项目构建坚实电力保障体系,支撑生产设备高效运转、助力项目早日投产。同时还能提升董家口经济区电网承载能力,助推区域经济高质量发展

该工程不仅是基础设施配套项目,更是董家口经济区优化营商环境的重要举措,稳定的能源供给有助于园区吸引高端项目、集聚顶尖人才,进一步提升综合承载能力,为后续产业升级奠定基础。

作为董家口经济区开发建设的主力军,今年以来,董家口发展集团已陆续推进青岛诚志新材料产业园电力配套、惠城环保电力配套、集成路排水渠道治理工程、港都茂商业综合体项目等多个基础设施配套工程,持续筑牢区域发展根基,显著提升了董家口经济区的综合承载力和招商引资吸引力。
